二項道路(みなし道路)とは?セットバックの仕組みから役所調査法まで

二項道路(みなし道路)とは?セットバックの仕組みから役所調査法まで

二項道路とは、幅4m未満でありながら、建築基準法上の道路として認められた道路のことです。正式には「建築基準法第42条第2項に定める道路」といい、「みなし道路」とも呼ばれます。

建築基準法では、幅員4m以上の道路に2m以上接していない敷地には、原則として建物を建てることができません(接道義務)。しかし古くからの市街地には、この基準を満たさない狭い道が数多く残っていました。そこで設けられた救済措置が「二項道路」です。

二項道路に面した土地でも、「セットバック」と呼ばれる敷地の後退を行えば、建て替えは可能です。ただし、セットバックには費用がかかり、建てられる家の大きさにも影響します。また、条件によっては建て替えができないケースもあります。

この記事では、二項道路の定義・接道義務との関係・セットバックの計算方法・役所での調査手順・よくあるトラブルまでを順に解説します。

制作・監修者について
アップライト合同会社の編集部が制作(監修は宅地建物取引士・立石秀彦)。不動産の調査・マーケティングを専門とし、複数の不動産メディアを運営しています。


目次

接道義務とは何か

二項道路を理解する前提として、まず「接道義務」を押さえておく必要があります。

建築基準法第43条は、こう定めています。

建築物の敷地は、幅員4m以上の道路(建築基準法上の道路)に2m以上接しなければならない。

このルールは「接道義務」と呼ばれ、災害時の避難経路と緊急車両の通行を確保するために設けられました。接道義務を満たさない敷地には、原則として建築確認申請が下りず、新築・増改築ができません。

項目内容
接道義務の原則幅員4m以上の道路に2m以上接していないと建築できない
根拠法令建築基準法第42条・第43条(昭和25年11月23日施行)
救済措置幅員4m未満でも、特定行政庁が指定した「二項道路(みなし道路)」に接していれば、セットバックを条件に建築が認められる

建築基準法第42条第2項が定める「みなし道路」

二項道路は、建築基準法が適用された時点(昭和25年11月23日の施行時、または各地域が都市計画区域に指定された時点)より前から建物が立ち並んでいた、幅員4m未満の道を救済するためのルールです。

当時の市街地には、この基準を満たさない狭い道が無数にありました。それらをすべて「道路ではない」とすれば、多くの家が建て替えできなくなります。そこで、特定行政庁(都道府県や市区町村)が指定した道については「建築基準法上の道路とみなす」こととしました。

指定要件内容
基準時の状況建築基準法が適用された時点で、現に建物が立ち並んでいた道
道路の幅員4m未満(1.8m未満の道を指定する場合は、建築審査会の同意が別途必要)
指定者特定行政庁(都道府県や市区町村)

補足(1.8m未満について)
建築基準法42条6項は「1.8m未満の道を二項道路に指定する場合は建築審査会の同意が必要」と定めています。同意のハードルは高く、1.8m未満の二項道路は実務上ほとんど存在しませんが、法律上は二項道路の一形態であり、別カテゴリではありません。


セットバックとは何か

二項道路に面した土地で建て替えを行う際、必ず守らなければならないのが「セットバック」です。

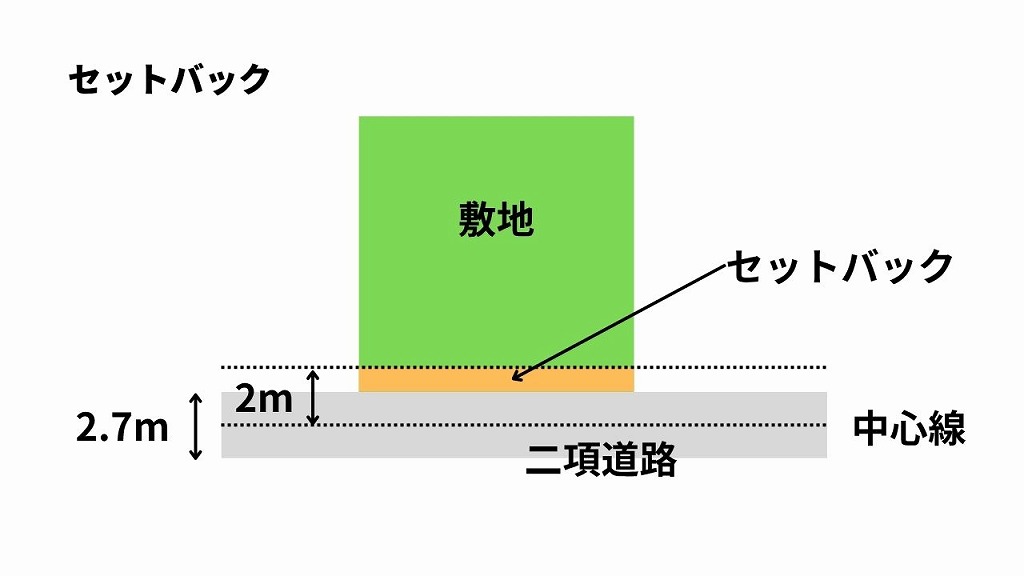

セットバックとは、道路の幅を将来4mに広げるため、敷地を道路側へ後退させることをいいます。建て替え(新築)の際に義務が生じ、後退した部分は道路として扱われます。

セットバックが必要な理由は、緊急車両(消防車・救急車)の通行を確保し、火災時や災害時の安全を守るためです。街全体で少しずつ後退を積み重ねることで、最終的に幅4mの道路をつくるという長期的な仕組みです。

計算方法①:中心振り分け(相互後退)

道路の向かい側も宅地の場合に用いる方法です。

現在の道路の中心線から、両側がそれぞれ2m後退します。

例:現在の道路幅が3mの場合

  • 道路中心線は両端から1.5mの位置
  • 自分の敷地は境界線から50cm後退
  • 向かい側も50cm後退
  • 結果:1.5m+0.5m+0.5m+1.5m=4mを確保

計算方法②:一方後退

道路の向かい側が川・崖・線路など、物理的に後退できない場合に適用されます。

この場合は、障害物側(川や崖)の道路境界線を起点として、そこから道路側へ水平距離4mの位置が道路境界線となります。宅地側だけが一方的に後退するため、中心振り分けより後退距離が大きくなります。

例:幅3mの道路の向かいが崖の場合

  • 崖側の道路境界線から4mの位置まで後退
  • 宅地側は1m後退(道路幅3m+後退1m=4m確保)

川や崖に面した土地は、後退距離が想定より大きくなるケースが多いため、購入前・設計前に必ず役所で確認してください。


セットバックが建て替え計画に与える4つの影響

セットバックは、建て替え計画に直接影響します。事前に把握しておくことで、「こんなはずではなかった」という事態を防げます。

①有効敷地面積の減少と建ぺい率・容積率

後退した部分は法律上「道路」として扱われるため、建ぺい率・容積率の計算の基礎となる敷地面積から除かれます。

例:100㎡の土地で10㎡をセットバックした場合

建ぺい率・容積率の計算は残り90㎡を基に行います。希望の間取りが入らなくなる可能性があるため、設計の初期段階で後退面積を正確に算出することが重要です。

②後退部分への建築・工作物の設置禁止

セットバック部分には、建物はもちろん、門・塀・擁壁・自動販売機なども一切設置できません。駐車場としての利用も不可です。外構計画は、後退部分を除いた敷地で考える必要があります。

東京都杉並区など一部の自治体では、条例で後退部分への支障物件の設置を明確に禁止しています。

③固定資産税と権利関係

セットバック部分は、道路として利用されますが所有権はそのままです。そのため原則として固定資産税・都市計画税の課税対象となります。

ただし、多くの自治体では申請により非課税または減免される制度(「狭あい道路拡幅整備事業」関連)を設けています。この減免は申請しなければ自動適用されないため、建て替え工事完了後に市区町村の税務担当課へ問い合わせてください。

一方、所有権が残るからといって、その土地を自由に使うことはできません。植木鉢を置いたり他人の通行を妨げたりすることは、権利の濫用にあたるとされています(過去の判例より)。

④私道の場合は通行・掘削の問題も発生しやすい

二項道路が私道の場合、所有関係が複雑になることがあります。工事の際に掘削が必要な場合、他の共有者の同意を求められるケースもあります。後述の役所調査で「公道か私道か」を必ず確認してください。

ただし、近年の民法改正により、所有者の承諾が得られない場合でも一定の要件を満たせば設備の設置が可能となっています。詳しくは以下の記事を参照してください。

あわせて読みたい
【民法改正】設備設置権とは|私道の承諾なしで工事できる3つの要件 令和5年施行の民法改正により、一定の要件を満たせば所有者の承諾なしでも設備を設置できる法的権利が規定されました。 この記事では、新設された設備設置権の仕組みや...

対象となる道路の種類(公道・私道・里道)

二項道路の所有者・管理者は一様ではありません。国や自治体が管理する「公道」だけでなく、個人や法人が所有する「私道」、さらに旧来から地域が利用してきた「里道(りどう)」も二項道路に指定されるケースがあります。

種類所有者・管理者管理責任注意点
公道国・地方公共団体行政境界確定は行政との協議が必要
私道個人・法人所有者通行・掘削には他の利用者の承諾が必要な場合がある
里道市町村または国(財務省管轄のものもある)行政法務局の公図では地番がなく、赤色で示されることがある(赤道)

見た目は同じ道でも、法的な位置づけは大きく異なります。建て替え計画を進める前に、必ず役所で道路の種別を確認してください。


建て替えができないケースがある点に注意

二項道路は「救済措置」ですが、条件によっては建て替えができない場合もあります。

①セットバック後に接道義務を満たせない場合

セットバック後、道路に接する長さが2m未満になる敷地では、接道義務を満たせず建築できません。旗竿地(はたざおち)や間口の極端に狭い土地でこのケースが生じやすいです。

②1.8m未満の道路で建築審査会の同意が得られない場合

1.8m未満の道路を二項道路として指定するには建築審査会の同意が必要で、事実上の指定はほぼ行われていません。このような道にしか接していない土地は、再建築不可となる可能性が高いです。

③一方後退で敷地が著しく狭小になる場合

向かい側が崖・川の場合、後退距離が大きくなります。後退の結果、建てられる建物が実質的に計画不可能な規模まで縮小されるケースがあります。

このような状況の土地を購入検討中の場合は、必ず役所調査と建築士への確認を購入前に済ませることをおすすめします。


土地を購入する前に確認すべきポイント

「二項道路に面した土地を購入しようとしている」という方への確認事項をまとめます。

購入前のセルフチェック

  • 前面道路の幅員は何mか(目視で4m未満に見えるか)
  • 重要事項説明書に「セットバック要」の記載はあるか
  • セットバック済みの部分はどこまでか(境界杭の確認)
  • 既存建物がセットバックを完了しているか

重要事項説明書には、二項道路に該当する場合その旨と後退距離が記載されています。「セットバック済み」と書かれていても、正確に後退が完了しているかどうかは現地と役所で再確認することが必要です。


自分の土地が二項道路か調べる3つのステップ

建て替え・購入の計画を進めるうえで、役所での道路種別確認は最初に行うべきことです。このステップを省略すると、後から設計の大幅な変更や想定外の費用が発生することがあります。

ステップ1:役所の建築指導課へ行く

対象不動産がある市区町村の役所を訪ねます。担当窓口の名称は自治体により「建築指導課」「建築審査課」「道路管理課」などさまざまです。事前にホームページで確認しておくとスムーズです。

持参するもの:

  • 土地の地番がわかる書類(登記事項証明書・固定資産税の納税通知書など)

窓口では「建築基準法上の道路の種別について調査したい」と伝えてください。

事前確認のコツ
自治体によっては指定道路図をインターネット上で公開しています。訪問前にウェブで確認できれば、窓口での時間を節約できます。「(市区町村名)指定道路図」で検索してみてください。

ステップ2:指定道路図で道路種別を確認

窓口で「指定道路図」(「道路判定図」「道路種別図」と呼ぶ自治体もある)を閲覧します。この図面は、各道路が建築基準法上のどの種類に該当するかを色分けや記号で示したものです。

確認事項内容
道路の種類42条2項道路か、それ以外か
路線名・番号管理上の名称・番号が付されているか
指定年月日いつ二項道路として指定されたか

図面で二項道路の可能性が確認できたら、次のステップで詳細をヒアリングします。

ステップ3:道路中心線・公私の別をヒアリングする

図面だけでは、正確なセットバック距離を計算できません。担当者に以下の項目を直接確認してください。

ヒアリング項目なぜ重要か
道路中心線の位置セットバック距離を計算する起点となるため
現在の道路幅員後退が必要な面積を把握するため
公道・私道の別管理者や今後の手続きに関わるため
セットバックの履歴周辺が既に後退済みかを確認するため

また、「指定道路調書」という詳細書類が路線ごとに作成されている自治体もあります。閲覧できるか尋ねてみましょう。

担当者からの回答は、日付とともに必ずメモに残してください。建築士や施工会社が設計図を作成する際の重要な根拠となります。


セットバックにかかる費用とトラブル回避策

費用の目安

費用項目金額の目安備考
境界確定測量費35万円~80万円程度土地の形状・面積・隣接地の数により変動。要見積もり
既存物撤去費1万円~3万円/mブロック塀・フェンス・門扉など
分筆登記費用10万円~30万円程度測量の要否により変動。セットバック部分を分筆して寄付する場合

自治体の補助金・助成金制度

多くの自治体が「狭あい道路拡幅整備事業」として、セットバック費用の一部を助成しています。測量費・撤去費用が対象となるケースが多く、助成額は自治体によって異なります。

市区町村のホームページで「狭あい道路」「セットバック 補助金」と検索するか、建築指導課・道路管理課に直接問い合わせてください。

よくあるトラブルと対策

①境界線をめぐるトラブル

昔からの境界が曖昧で、道路中心線の認識が隣地と食い違うことがあります。建て替えを決めたら早めに土地家屋調査士に依頼し、隣接地所有者立ち会いのもと境界確定測量を行いましょう。

②後退部分の私的利用

後退が完了しても、隣家がセットバック部分を駐車場や物置として使うトラブルが起きることがあります。まずは当事者間で話し合い、解決しない場合は役所の建築指導課に相談してください。セットバック部分を分筆して自治体に寄付することで、管理責任ごと委ねる方法もあります。

トラブルの例有効な対策
駐車場として無断利用される役所の担当部署に相談し、指導を依頼
植木鉢・自転車などが置かれるセットバック部分を分筆し、自治体に寄付・管理を委ねる
ゴミ置き場として使われる所有権が自分にあることを伝え、利用をやめてもらうよう依頼

専門家への相談タイミング

状況相談先
隣地との境界が不明土地家屋調査士
建築プランや補助金の活用建築士・ハウスメーカー担当者
隣人との交渉がこじれた弁護士
セットバック有無の確認・売却宅地建物取引士(不動産会社)

相談のタイミングは「建て替えを考え始めたとき」が最適です。問題が複雑になる前に動くことが、費用と時間の節約につながります。


まとめ

二項道路は、古くからの市街地に残る幅4m未満の道を「建築基準法上の道路とみなす」救済措置です。この制度のおかげで、狭い道に面した土地でも、セットバックという敷地後退を条件に建て替えができます。

ただし、セットバックは敷地面積を減らし、建てられる建物の規模にも影響します。向かいが崖や川の場合は後退距離がさらに大きくなり、場合によっては建て替えそのものが困難になるケースもあります。費用面でも測量・撤去・登記と複数の出費が重なるため、計画の早い段階で全体像を把握しておくことが重要です。

「自分の家の前の道が二項道路かどうかわからない」「セットバックがどれくらい必要になるのか計算できない」という場合は、ひとりで抱え込まずに専門家に相談することをおすすめします。

当社(アップライト合同会社)では、東京・愛知・大阪・沖縄の協力各社とともに、私道・接道・道路種別に関する無料相談(初回60分)を受け付けています。役所調査の代行から、セットバック距離の試算、売却・建て替えに向けた整理まで、幅広くお手伝いできます。

「まず話だけ聞いてみたい」という段階でもかまいません。無料相談だけで問題が解決することも少なくありませんので、お気軽にご利用ください。


立石秀彦(宅地建物取引士)
監修:立石 秀彦 宅地建物取引士

不動産会社を10年経営し事業譲渡。現在は不動産関連のマーケティング事業も展開。トーマ不動産マガジン、クラシエステート株式会社公式サイトなどを運営しています。

プロフィールを見る ※法令の解釈・結論は個別事情で異なります。最終判断は自治体や専門家へご確認ください。
